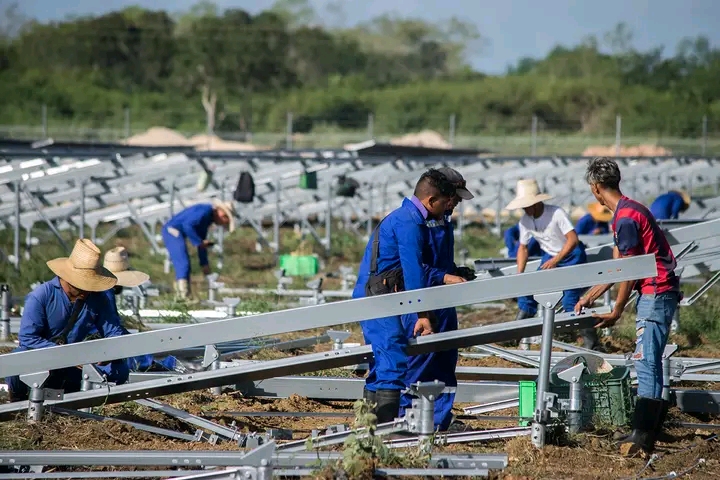

“Actualmente laboran 12 brigadas, sin embargo está definido llegar 14
y tras la compra de lagunas herramientas que ya vienen en camino de La
Habana, pretendemos llegar a 20 brigadas, que montando tres mesas
diarias cada una serían 60 en cada jornada laboral y en 27 días
podríamos llegar a las mil 628, que es el alcance del proyecto.“El montaje de mesas está 7,4 por ciento y el montaje de paneles al
1,4. Hasta ahora se cuenta con el 64 por ciento de las mesas y un poco
más del 80 por ciento de los paneles. Se espera entre el 5 de noviembre y
el 25 de diciembre el arribo del ciento por ciento de los insumos:
cables, contenedores tecnológicos y las mesas”, declaró Geider Mompié
Rodríguez, director general de la Empresa Eléctrica Granma.El directivo precisó, además, que actualmente la construcción general
de La Sabana se encuentra a un 75 por ciento; su ejecución y montaje
está al 88 por ciento y su montaje tecnológico al 2 por ciento.Granma tiene entre sus compromisos además de La Sabana, erigir de
forma escalonada otros tres parques: Juan Pérez II, en Niquero; El
Recreo, en Manzanillo; Camilo Cienfuegos, en Río Cauto, y La Sabana, en
Bayamo, que en conjunto aportarán 87.2 MW de potencia eléctrica al
Sistema Electroenergético Nacional (SEN).
